玻璃項目3月21日建設進度

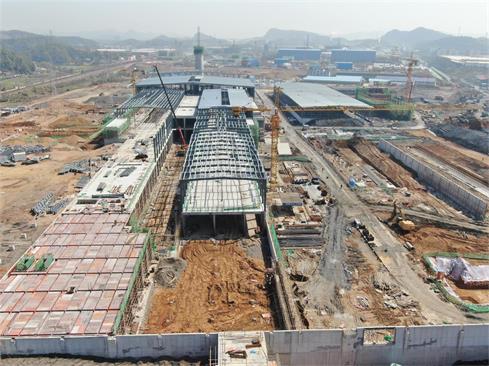

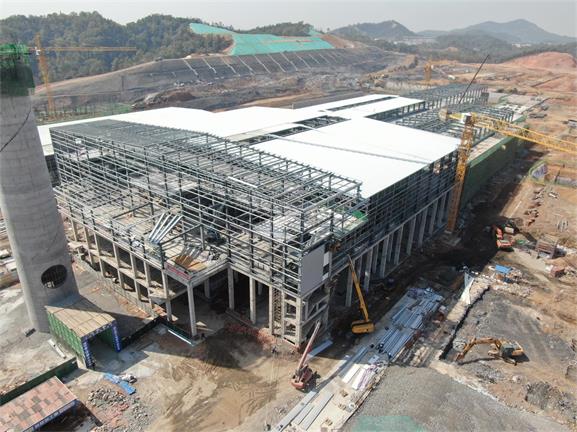

熔化工段:基礎、主體工程已完成,鋼結構吊裝完成90%。

700噸生產線鋼結構安裝完成92%;熔窯鋼結構安裝完成33%;700噸生產線蓄熱室煙道閘板完成50%,700噸線窯爐砌筑完成25%。

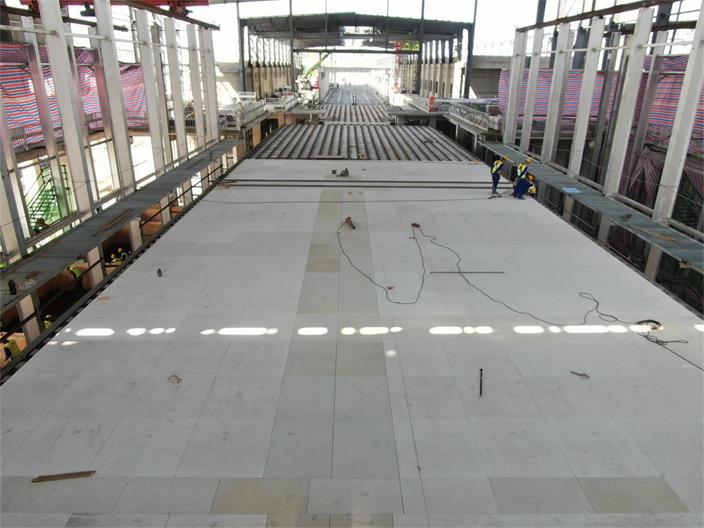

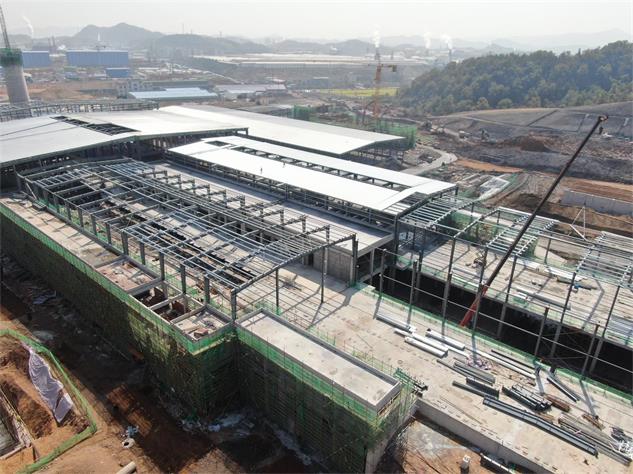

成型工段:基礎工程已完成,主體工程完成97%,鋼結構吊裝完成85%。

退切工段:基礎工程完成100%,主體工程完成84%,鋼結構吊裝完成27%。
碎玻璃工段:基礎工程完成85%,主體工程完成48%。

綜合原料庫:基礎工程已完成,鋼結構吊裝完成93%,地坪工程完成 90%。

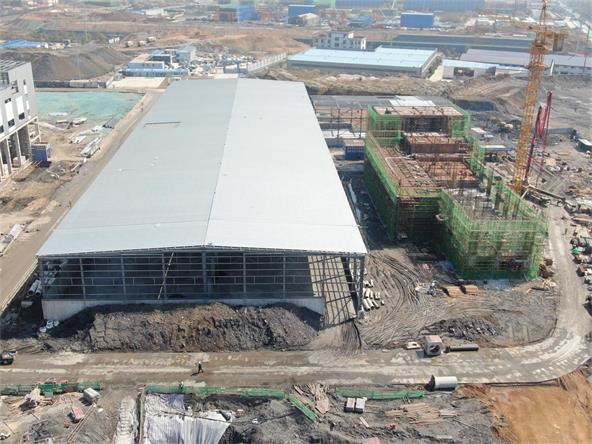

原料車間:基礎工程完成,主體工程完成32%。

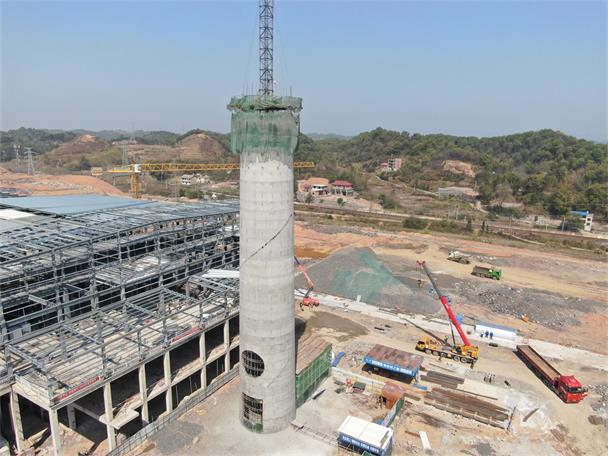

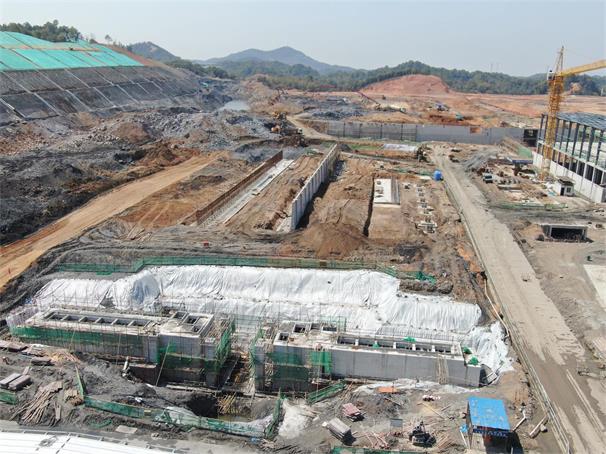

煙囪:基礎工程完成,主體工程完成45%。

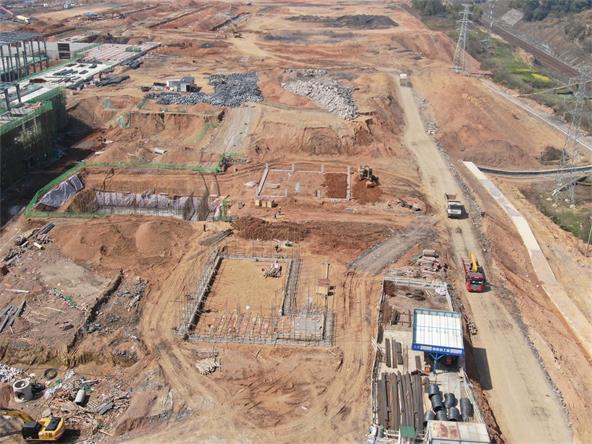

成品工段:獨立基礎工程完成88%,擋土墻完成70%。

裝箱工段:獨立基礎工程完成83%。

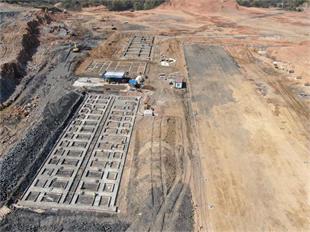

均化庫:獨立基礎完成65%。

公用工程:液氨罐區基礎完成97%,氫站基礎完95%,事故處理池基礎完成30%。

辦公生活區:食堂基礎完成100%,辦公樓基礎地梁完成90%,宿舍基礎完成80%。

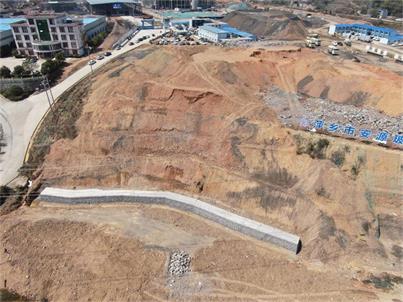

外圍擋土墻:外圍擋土墻已完成83%。

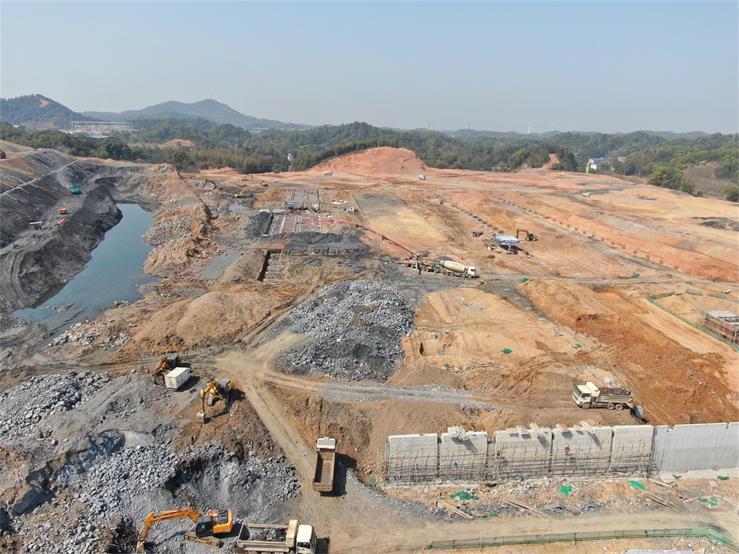

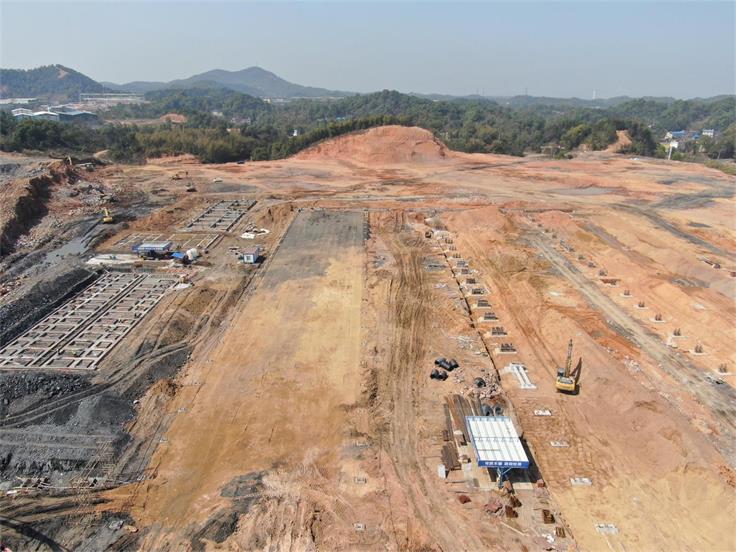

二標段土石方:二標段剩余土石方還未開挖完成。
|
