重點項目全記錄丨焦化項目建設進行時②

  發表日期:2024年11月20日          【編輯錄入:袁櫞

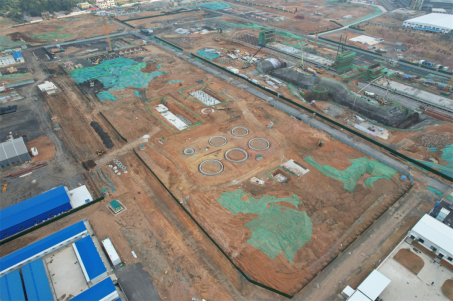

    焦化項目2024年11月15日建設進度

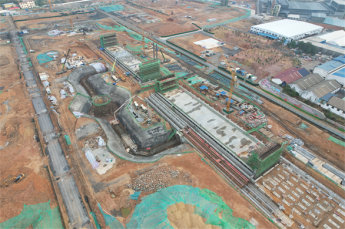

    煉焦區域:1#、2#焦爐端臺抵抗墻12m以下澆筑完成,1#焦爐間臺抵抗墻6—12m鋼筋綁扎完成,2#焦爐間臺抵抗墻12m以下澆筑完成;1#焦爐攔焦車一軌和熄焦車軌道基礎梁澆筑完成;2#焦爐攔焦車一軌和熄焦車軌道回填完成80%;熄焦泵房基礎底板鋼筋綁扎完成;煙囪基礎鋼筋綁扎完成。筑爐大棚立柱開始安裝。


    備煤區域:火車受煤坑及翻車機室第三階段土方開挖完成約10%,汽車受煤坑土方開挖完成30%;篩分樓基礎土方回填完成30%;配煤室承臺鋼筋綁扎、模板安裝完成70%;轉運站主體完成93%;預粉碎機室二層梁板混凝土澆筑完成;4#煤焦綜合電氣室二層電纜溝模板安裝、預埋件安裝完成;煤焦制樣室墻體砌筑完成。


    化產區域:硫銨廠房基礎短柱混凝土澆筑完成;焦油氨水分離罐基礎混凝土澆筑完成;洗脫苯工段洗苯塔及終冷器基礎承臺混凝土澆筑完成;冷鼓工段初冷器底板鋼筋綁扎完成;焦化罐區粗苯罐組防火堤混凝土澆筑完成。


    西側護坡:整體完成88%。




上一篇:萍礦集團技術比武第二天,辦公綜合技能競技火熱進行
下一篇:節后第一個工作日,吳培南漆云飛帶隊調研督導重點項目!

 相關專題:

· 專題1信息無

· 專題2信息無

  熱門文章:
 · 萍鄉礦業集團公司組織結構[324322]
 · 萍鄉礦業集團公司簡介[297051]
 · 集團公司領導班子[276443]
 · 工程監理[251070]

 相關文章:

·沒有相關文章

相關評論(評論內容只代表網友觀點,與本站立場無關!)
相關評論無
發表、查看更多關于該信息的評論 將本信息發給好友 打印本頁
我要報警
Copyright © 2001-2016 pxcoal.com, All Rights Reserved
贛ICP備16003507號
萍鄉礦業集團有限責任公司宣傳部制作
E-mail:pkxcbgj@163.com Tel:0799-6582927
