編者按:焦化、玻璃項目是萍礦集團正在建設的兩大重點項目,也是萍礦集團廣大職工家屬及社會各界關注的焦點。即日起,本平臺特開設“重點項目全記錄”專題,重點以視頻、圖片和文字的形式,全方位、多角度呈現萍礦重點項目的最新動態和建設進展,讓更多人見證項目如何一點一滴地從藍圖變?yōu)楝F(xiàn)實,一起感受項目建設的脈動。

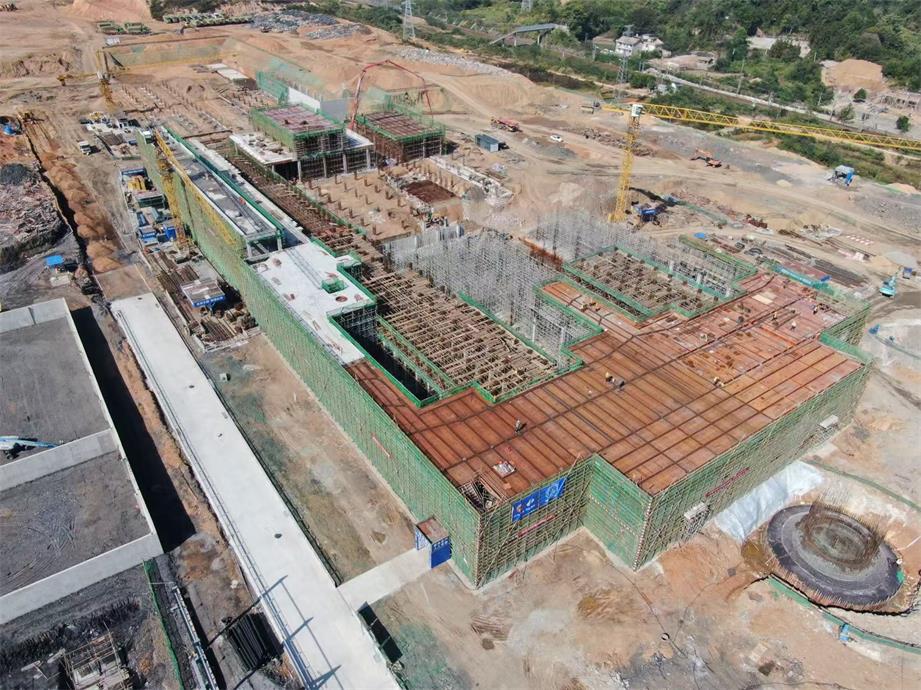

熔化工段:700t/d生產線二層樓板混凝土澆筑完成30%,梁板鋼筋綁扎完成50%,北側道路雨水管埋設、土方回填完成50%。

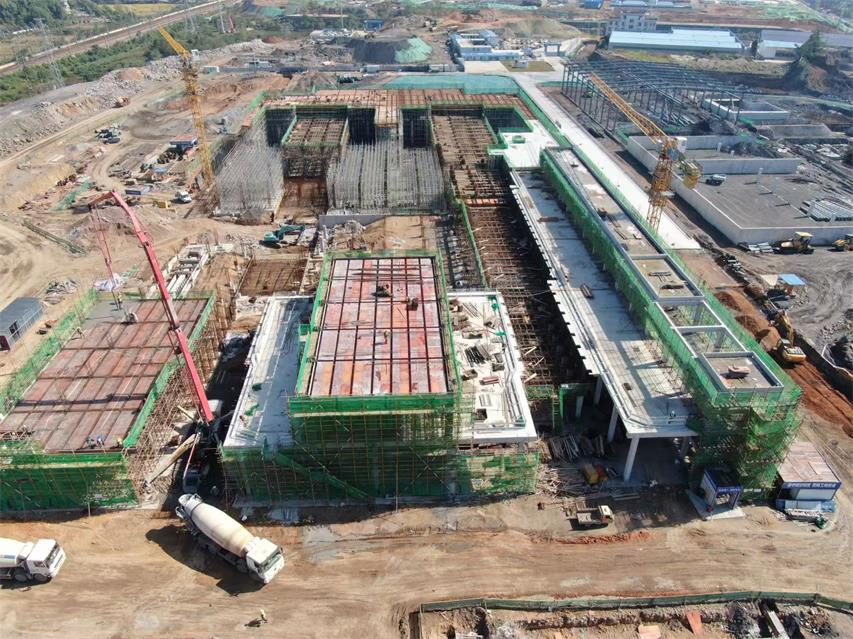

成形工段:700t/d生產線二層樓板混凝土澆筑75%;500t/d生產線二層柱混凝土澆筑完成100%,梁板鋼筋綁扎完成30%。
退切工段:獨立基礎混凝土澆筑完成89個,共已完成75%,北側擋土墻18—25軸混凝土澆筑完成,已完成總量50%。

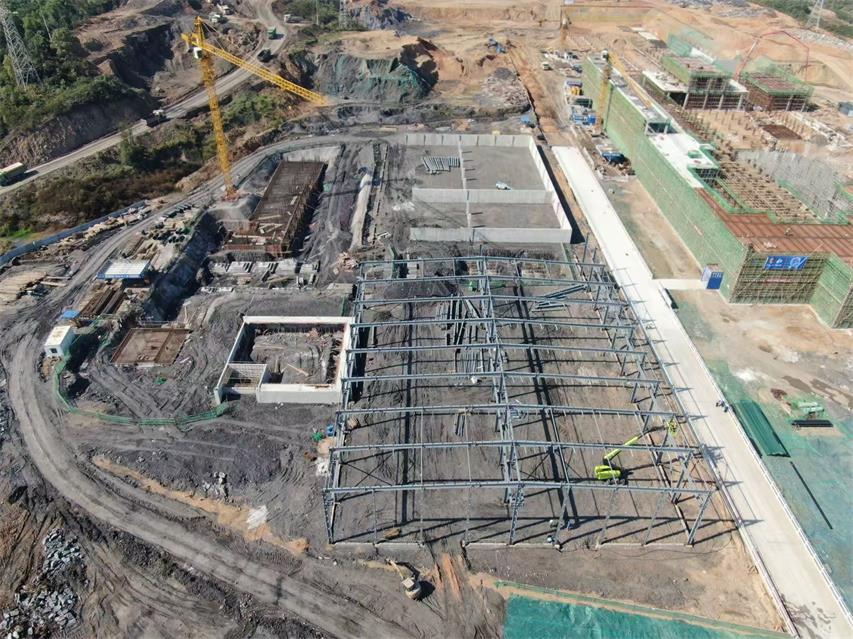

綜合原料庫:基礎承臺混凝土完成95%,鋼結構吊裝完成50%。

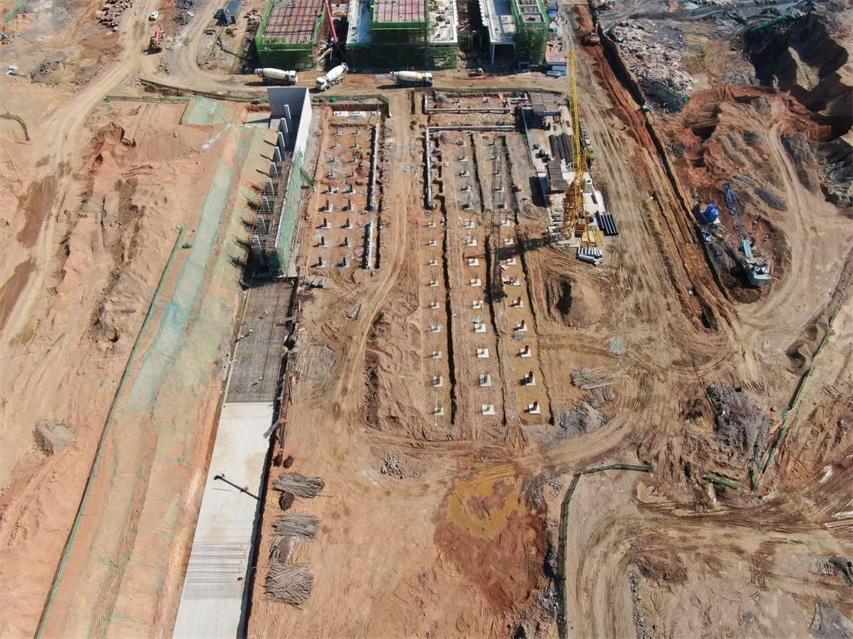

原料車間:筏板基礎鋼筋綁扎完成90%,獨立基礎澆筑完成62%。

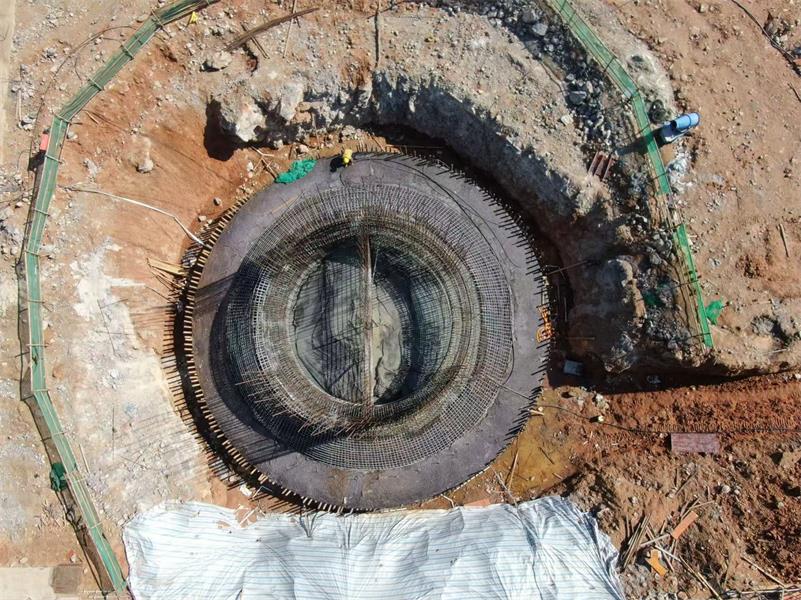

煙囪:底座基礎-1.8米混凝土澆筑完成。

外圍擋土墻:擋土墻總量已完成28%。
